电力工人进行电缆接头压接。

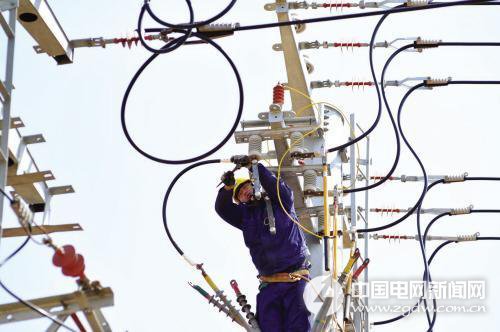

电力工人正在进行杆上作业。
6月26日,位于浑南的66千伏于山变电站将并入沈阳环状电网。受此影响,浑南部分用户预计停电达19小时。6月28日,该变电站将投运,这意味着沈阳地区全运会电力配套工程全部竣工,全运村及场馆又增加了一路电源。
动作:于山变电站今日将并网
“检验完毕,测试合格。”昨日(6月25日)上午,在于山变电站外,沈阳供电公司几位工作人员对该变电站进行了并网前的最后一次测试。测试结果显示,设备运行良好,可以完成并网。
在附近的一号小T接室,施工人员还在紧张忙碌。据介绍,该线路是实现于山变电站向浑南变电所输电,进而向全运村及场馆供电的重要部分。它包括港深甲线和乙线。24日,乙线已经投运。而26日,随着于山变电站的并网,甲线也将投运。
据介绍,于山变电站自去年7月30日开工,计划工期为13个月。在保证施工质量的前提下,工人紧张施工,最终变电站提前一个月竣工,并实现提前并网投运。该变电站为室内智能变电站,可实现无人值守。
影响:全运村及场馆新增电源
今日,变电站将正式并入沈阳电网。尽管沈阳供电公司通过特殊方式进行了调度,但仍有浑南地区部分用户将停电19小时,具体时间为早5点至次日零时,根据并网施工进展情况,也有可能提前或延后。停电范围涉及亚泰国际花园、丽水新城、唯美品格、双E港等多座高档住宅小区,以及LG电子、浑南水厂、全运办、沈阳市人大培训中心、沈阳军区教导队、沈阳航天三菱汽车发动机制造有限公司等多个重要用户。医院、机场及高速收费口等因具有双路电源,不会停电。
沈阳供电公司工作人员李伯淳介绍,于山变电站是为全运会重要场馆专设的电力主供电源,将直接关系到全运会重要场馆的正常运行。它的投入运行,为全运村及场馆又新增了一路电源,而奥体中心则实现了三路电源。尽管于山变电站并网,会造成浑南部分用户的暂时停电,但此后浑南部分地区的供电质量将有很大提升,在一定程度上也减少了沈阳电网的压力。
告捷:全运电网建设配套工程竣工
6月28日,于山变电站将正式投入运行,这标志着沈阳地区全运电网建设配套工程全部竣工。
